BIM需要几年经验?公司监理BIM技术项目应用经验分享
前言
BIM技术作为建筑行业的一项新的革新,能够极大程度的提升项目的技术管理水平,有效提高各参建单位的生产运营效率,作为监理单位来说,积极运用BIM提升服务成效,是未来监理转型升级和创新发展的必经之路。高新监理公司在项目监理服务开展过程中,积极发挥BIM对于日常监理工作的辅助作用,创新和改进监理工作方法,不断促进项目各项监理工作的沟通效率及管控质量,取得良好的工作成效。
BIM应用情况分享
(1)基于前期场地问题,主动作为,使用SketchUp软件生成一期场地模型,利用场地模型牵头协调各方进行场地布置,快速确定场布方案。
(2)全面分析图纸,整合设计要素,开展项目建模,并进行节点模型优化,建模过程统计图纸疑问,最终汇总出设计问题共计79条,以正式文件上报建设单位,并积极联系设计单位予以确认,并已取得部分问题反馈。有效将图纸问题反馈在施工前,降低图纸错漏、标准不对应等问题带来的后期协调工作,同时让监理人员对项目整体细节有了全面细致的了解,为后续监理工作的开展打下基础。

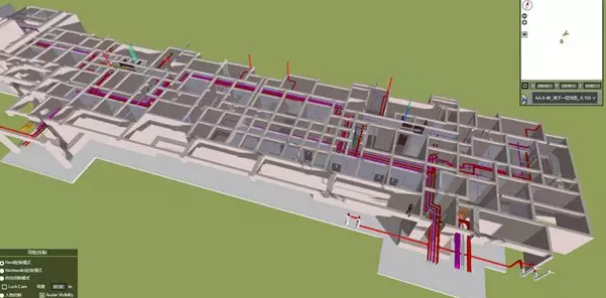

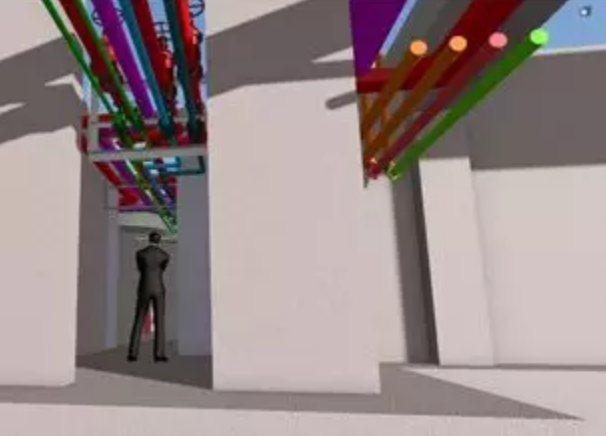

(3)进行地下室全专业碰撞检测,基于碰撞结果进行机电管线综合排布优化,协调甲方、施工共同确认项目管线综合排布方案,充分体现监理技术能力,通过BIM模型快速让项目各方达成统一意见,充分发挥了监理单位的工作协调作用。

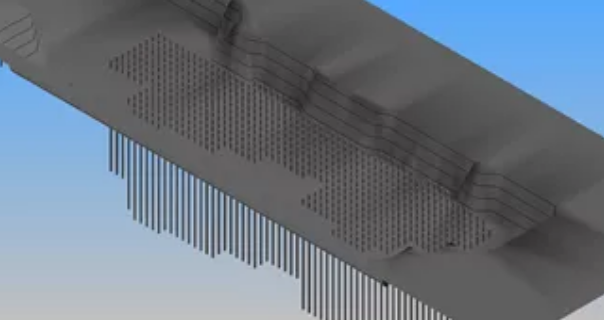

(4)通过建立基坑和边坡支护模型,生成工程桩施工动画,用以统计工程桩工程量,结合现场实际进度进行模型工程量与形象进度对比,有效的展现了BIM模型协助监理审量的优势。

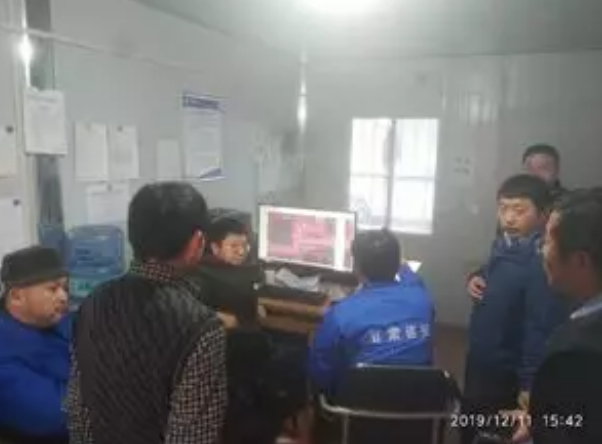

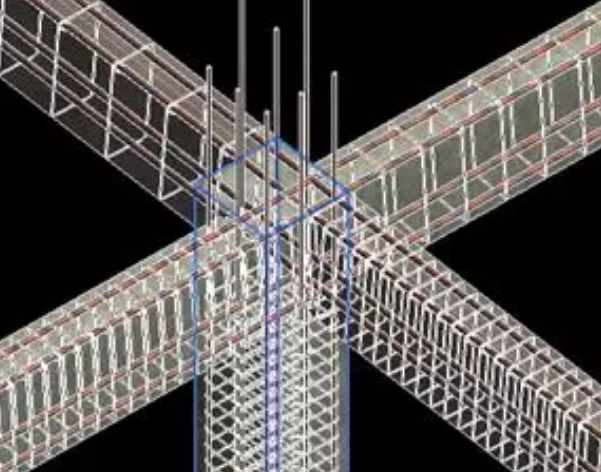

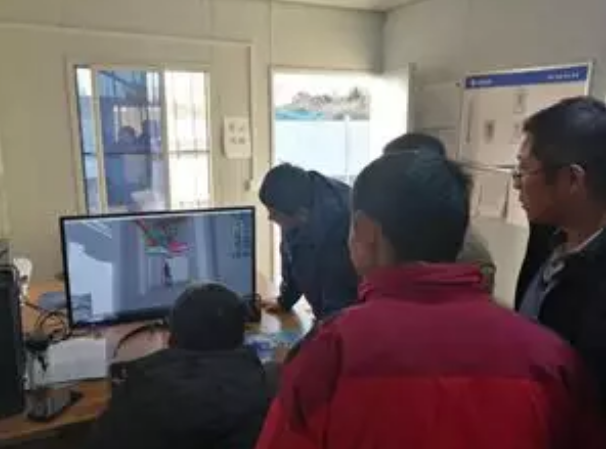

(5)建立项目地下室梁柱复杂节点钢筋、复杂部位BIM模型、工艺动画,开展监理内部及对施工单位的三维工作交底,并督促施工单位利用模型进行班组技术交底,让监理人员更加明确工艺管控要点,让一线施工人员更加直观的了解施工工艺,提升项目施工质量及质量管控水平。

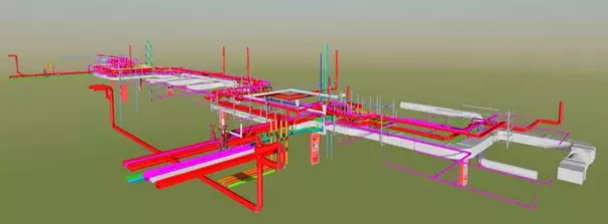

(6)积极与建设单位沟通现场各项工程准备工作进展,提前掌握关于本项目总工期的相关信息,编制完成工程总进度计划,关联BIM模型,有效的为建设单位管控大局和监理现场进度管控提供有效的依据。
结束语
目前,该项目仍处于前期施工阶段,BIM应用的深度有限,但其为监理服务工作带来的改变是有效的,后续项目也将继续发挥BIM技术对监理工作的辅助作用,为项目质量、进度、成本管控等工作积极助力,不断提升监理服务工作质量,为业主提供更为优质的服务,保证各项目标的顺利达成。
