本帖最后由 中文网小编 于 2019-11-5 15:17 编辑分析国内外建设项目BIM应用案例,可以从以下几个方面来策划项目的BIM技术应用,希望能给大家提供一些借鉴。
一、BIM策划工作1、编制《BIM技术实施方案》
建立并制定项目的《BIM实施规划方案》,根据项目实际需要编制包括且不限于如下方案:
(1)项目整体《BIM实施规划方案》(包含但不限于不同阶段应用点内容及应用点的交付成果及其要求,包括工作计划、模型深度和数据内容等)。
(2)定义工程信息和数据管理方案,以及管理组织中的角色和职责。
(3)编制项目管理平台的应用策划方案,以及开展后续工作所需要的软、硬件配置方案。
(4)满足项目工程进度要求,编制BIM技术应用总控制计划和阶段节点计划。
(5)根据项目需要编制BIM应用技能培训方案。
(6)满足项目运营维护阶段的BIM竣工模型,(包括但不限于各设备技术数据)移交工作对接方案。
(7)编制基于BIM技术的运营维护管理策划方案,提出基于BIM技术的建筑全生命周期的运营维护管理的技术要求。
(8)根据具体项目的特点及重难点编制BIM奖项申报的策划方案。
2、制订《BIM技术实施细则》
根据项目特点,编制项目BIM技术实施细则,包含但不限于:BIM技术应用点实施细则,各专业BIM技术实施细则等。

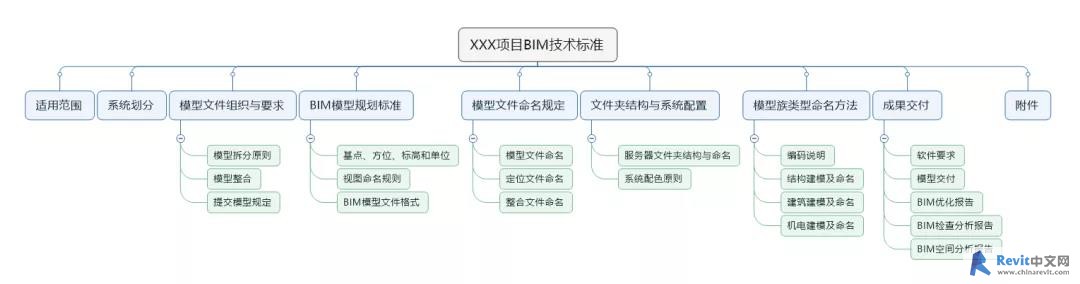

二、设计阶段BIM应用方案1、编制《BIM技术实施标准》
编制项目的BIM建模标准及系统标准,包括:模型结构分类、模型文件组织、模型构件、模型搭建规则以及模型详细程度(参考中国标准CBIMS)。

2、各专业BIM模型创建
根据项目施工图和BIM技术标准,建立项目各专业BIM模型及提交的深度标准。单体(包括但不限于建筑、结构、机房、机械设备、机电设备、通风设备、给排水设备、桥架、管线、管网、交通、道路绿化、室外管综、管道井、相关预埋件等模型建立)BIM 模型,模型精度达到施工图精度的LOD300 级别。

图 建筑结构模型

图 机电管线模型

图 机房模型
3、图纸校审
建模的过程也是图纸校审的过程,通过BIM建模校验图纸、发现问题,提前消除设计错误,可交付各专业图纸校审报告和优化建议报告。

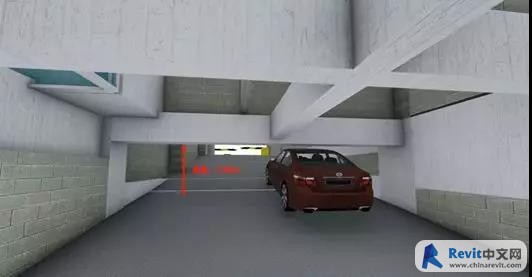

图 通过BIM建模发现车库出入口净高过低
4、碰撞检查
在设计阶段,进行BIM模型的碰撞检测及优化。通过建立BIM模型,及时验证和发现各专业设计阶段的错误,提前发现设计图纸问题,可提交《碰撞检测及设计优化报告》反馈给设计院整改,避免施工时返工,加快施工图验错流程,保证施工图设计进度和质量。

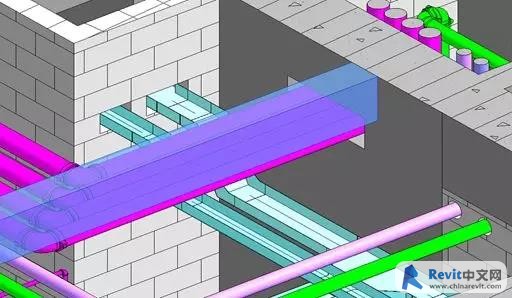

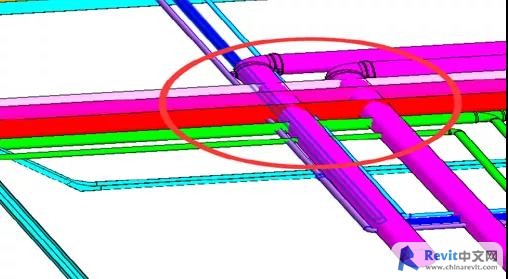

图 各专业管线碰撞
5、管线综合优化
对项目的机电管线进行综合优化排布,基于各专业模型,应用BIM模型检查施工图设计阶段的碰撞,完成设计图纸范围内各种管线布设与建筑、结构平面布置和竖向高程相协调的三维协同优化工作,以避免空间冲突,尽可能减少碰撞,避免设计错误传递到施工阶段。

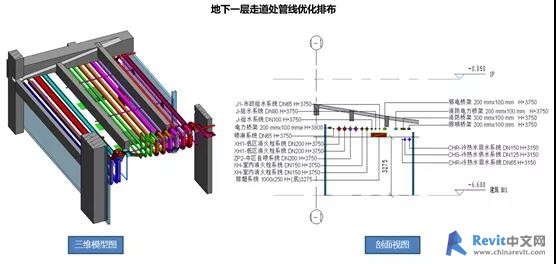

图 使用BIM对重点难点管线解决后的三维效果
6、净空优化
对项目管线进行净空优化分析,尤其对管线密集区域净高过低的位置进行综合优化排布,保证净空要求。为了便于识别各区域净高,可输出项目各层净高优化平面图。

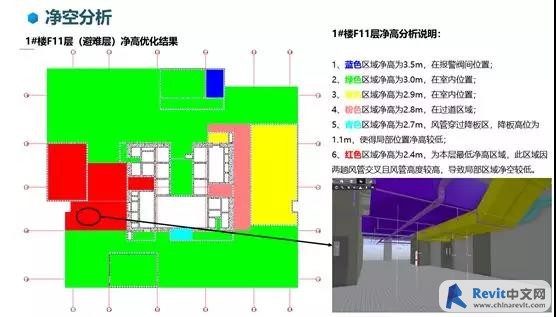

图 净空优化
7、预留洞口梳理
经过管线和结构、二次墙体碰撞,确定留洞位置,尤其梳理人防洞口的预留,辅助设计团队出图时标注留洞位置。

8、可视化交底
利用图片、视频、漫游等手段进行三维展示,帮助项目人员充分理解设计意图。

图 可视化交底
9、辅助出图

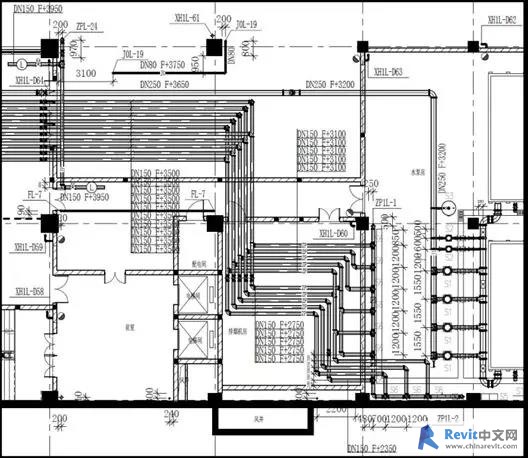

机电管线深化后,出具机电管线综合图,提高图纸设计质量,减少施工阶段不必要的变更。

图 深化后给排水平面图
