BIM案例:BIM技术在上海地铁12号线项目上的应用

发布:中文网小编2号 浏览:1405人 分享
发布于:2021-05-07 10:04

工程概况:

上海市轨道交通12号线(M2线)全长40.4公里,途经8个行政区,设有32座全地下的车站。它是上海城市轨道交通网络中串联上海西部与东北部的直径线,将成为纵贯中心城区“西南——东北”轴向的主干线。12号线西起闵行区七莘路站,途经徐汇区、卢湾区、静安区、闸北区、虹口区、杨浦区这六大上海中心城区并最终到达工程终点浦东新区金海路站。



工程重难点分析:

1.复杂性:地下工程管线错综复杂,容易碰撞,净空要求严格

2.精确性:地铁施工交叉作业,施工无序,返工率高

3.工期限制性:12号线要求2013年年底通车

4.运维操作性:地铁设施设备运营维修都要求数字化操作


BIM应用介绍:

BIM建模:

BIM技术在上海地铁12号线项目上的应用




上海地铁12号线BIM技术的应用价值:

1.机电安装成功率95%

2.解决关键性管道碰撞45处,材料人工费节约200余万

3.减少扯皮返工23起,金京路一站抢得进度15天以上

BIM技术在上海地铁12号线项目上的应用

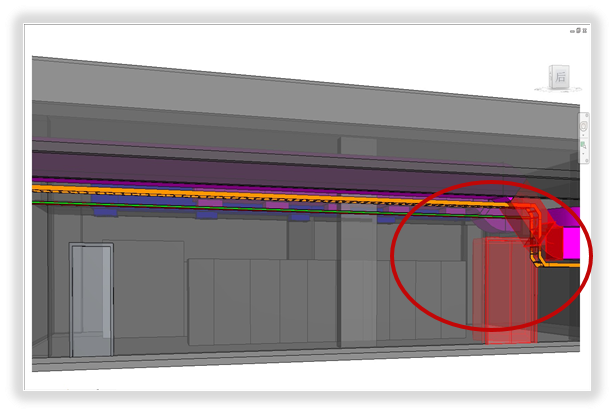

模型建立后对站台机电管线进行模拟排布,检查出碰撞部位,调整管线走向,满足净空要求。

BIM技术在上海地铁12号线项目上的应用

三维虚拟仿真指导施工,在项目现场实际安装过程中充分利用BIM信息模型,进行构件查询和施工现场协调。
