BIM绿色施工应该怎么做?基于BIM绿色施工方案
1. 施工材料进场合理安排
合理安排材料进场, 细化到每天进什么材料, 进材料的量, 项目需要利用数据库技术对建筑信息、 材料信息进行储存管理, 利用 CAD 技术, 对项目进行三维可视化管理。 利用每周的进度计划,在三维可视化增加时间参数, 使得在 CAD 上显示三维工程具有时间信息, 数据库与 CAD 结合实现工程中所有构件信息管理及构件绘制交互管理。 在施工中, 如有设计设更只需要修改变更的地方,所有相关信息会自动同步更新。 材料统计、 工程进度承时查看, 方便每日或每周材料进场的统计,有利于科学的进行场地布置, 节约场地, 实现绿色施工。
利用 BIM 技术, 建立三维模型、 管理材料信息及时间信息, 从而这现整个施工过程中建筑材料有序安排进场, 建筑模型创建, 利用数据库中各类构件信息: 墙、 梁、 板、 柱等。 包括材料信息、标高, 尺寸, 按进度设置工程施工进度(建筑楼层或标高或构件), 开发 CAD 显示软件工具, 显示三维建筑, 在软件界面对各建筑构件信息进行交互修改。 建立好模型后, 利用材料库管理, 对材料库中的材料进行分类, 对各类材料进行管理: 材料名称、 材料工程量、 进货时间等等。 对当前建筑各个阶段的材料信息输出: 材料消耗表, 进货表等, 而从实现对进场材料的轻松控制, 从而对施工场地利用的最大化, 做到工完料清。

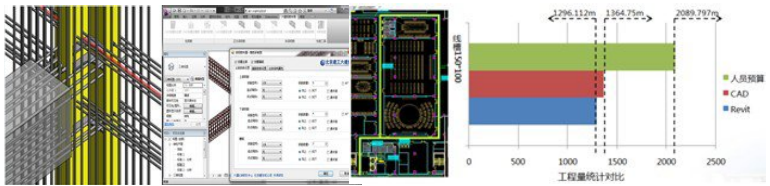

模型工程量与预算量对比分析
2. 施工场地的动态布置
在工程建设中, 在保证质量安全基本要求前提下, 实现绿色施工, 通过科学管理和技术进步,最大限度地节约资源与减少对环境负责影响, 实现四节一环保。 项目施工场地布置好坏, 直接关系到绿色施工能否实现, 合理安排布置的方案, 有事倍功半的效果, 能从源头减少安全隐患, 以方便后续绿色施工管理。
项目开工伊始, 将项目进行动态划分, 在此基础对各阶段分别进耟同的场地布置方案, 然后通过 BIM模型理化找出不同方案的潜在的空间冲突, 整合现有评价指标, 最后运灰色关联度分析模型对不同场布置方案评价, 选出相对最优的动态施工场地布置方案。
动态划分, 工程施工主要分地基与基础工程、 主体结构工程、 装饰装修工程、 屋面工程、 给排水及采暖工程、 电气工程、 智能建筑工程、 通风与空调工程、 电梯工程、 节能建筑工程等十大项。其中地基与基础工程、 主体结构工程与装饰装修工程所需要的施工场最大, 涉及到绿色施工项目最多, 所耗时间最长。 所以在施工中将这三个阶段作为最主要的分部工程, 在这三个阶段场地布置决定着绿色施工能否实现, 从施工全过程角度出发考虑施工场地布置方案, 就要根据施工进度的推进,动态的针对不同的施工阶段进行场地布置。
首先建立带有场地布置的BIM模型, 将模型进行施工模拟, 找到产生冲突的关键位置, 根据进度, 演示场地内的永久、 临时建筑、 材料堆场、 施工机械运行等过程中的冲突, 选出布置找出解决的最佳方案。

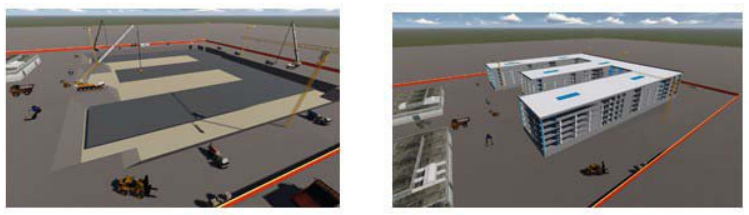

施工场地布置动态模拟
3. 场地内的绿色施工
通过 BIM 技术, 解决场内材料堆放与场地狭小的矛盾, 通过BIM技术建立场地布置动态模型,使得施工场地利用率最大化。 通过 BIM技术, 实现绿色施工细节部分, 如太阳能的利用、 雨水的回收利用, 施工现场的环境保护, 材料的节约等等。
(1)节能及能源利用
项目充分利用太阳能资源, 通过BIM技术太阳光实时模拟, 在施工现场临时用房顶架设太阳能集热板, 此部分供应办公区域及走廊, 路灯的照明, 保证了夜间照明, 促进安全生产, 对于绿色施工节能减排有着实质的意义。
根据生产需要, 合理选择配置机械设备, 避免大功率的施工设备低负载或小功率设备超负载,提高使用率, 尽量的节能。
(2)节材与材料资源利用
利用 BIM 技术, 三维建模后, 统计出各类型的材料信息以及输入的时间点, 对材料进行统一管理, 实行限额领料制度, 合理使用材料, 减少材料的损耗量。
在钢筋方面, 优化钢筋的接头率, 通过 BIM 技术统计进行比较, 什么型号钢筋采用搭接, 什么型号钢筋采用直螺纹连接, 达到节省钢筋。
本工程为框架结构, 柱截面尺寸分几类, 通过 BIM 技术模型统计比较, 采用柱固定钢模代替木模, 主体结构仅使用 1 套钢模, 如用木模, 至少要 4 套, 这样不仅增加了工程成本, 质量难以保障,而且造成材料资源的浪费。
现场混凝土通过每层浇筑的构件, 通 BIM 技术模型, 统计出混凝土量, 控制混凝土的用量, 尽量不浪费混凝土。 若有废弃的混凝土, 可作以下用途: 将废弃混凝土经过破碎、 筛分、 清洗后, 充当新混凝土骨料, 充当轻骨料混凝土垫层。 也可作为回填材料, 直接回填。 可以将废弃混凝土破碎,筛分后作为轻骨料, 加入水泥、 其他外加剂等, 加水搅拌, 现场预制成混凝土砖, 用于填充墙砌筑。此方法费用较低, 具有良好经济效益。 更重要的是废弃混凝土的再生利用可以保护环境节约资源,促进社会可持续发展。
(3)节地与施工用地保护
依据建立带有场地布置的BIM模型, 在施工现场设仓库、 加工厂、 作业棚、 材料堆场等, 尽量靠近已有交通线路, 考虑最大限度地缩短运输距离。 材料堆场必须按不同阶段的总平面图的位置按品种、 规格堆入整齐, 并设标志牌。
现场施工道路按照永久道路和临时道路相结合的原则布置。 施工现在场形成环形道路, 减少道路占用土地。
根据施工生产规模、 员工人数、 材料设备需用计划及现场条件等, 建立 BIM模型, 控制临时设施占地面积; 所有墙体尽理采用轻钢装配式结构, 以减少建垃圾, 保护土地。
建筑垃圾和生活垃圾分类收集、 分类堆放、 及时清运, 对建筑废料进行综合加收再利用。 对无法回收的建筑废料, 应通过无害化处理后运至垃圾填埋场, 以减少垃圾填埋对场地及土地的二次污染。
(4)其他几个方面控制
在绿色施工还涉及其他几个方面, 如扬尘控制, 噪声控制, 光污染控制, 污水排放控制以及建筑垃圾控制, 如何同 BIM技术结合起来, 项目将做进一步探讨, 更好实现绿色施工。
